Milano, Baggio.

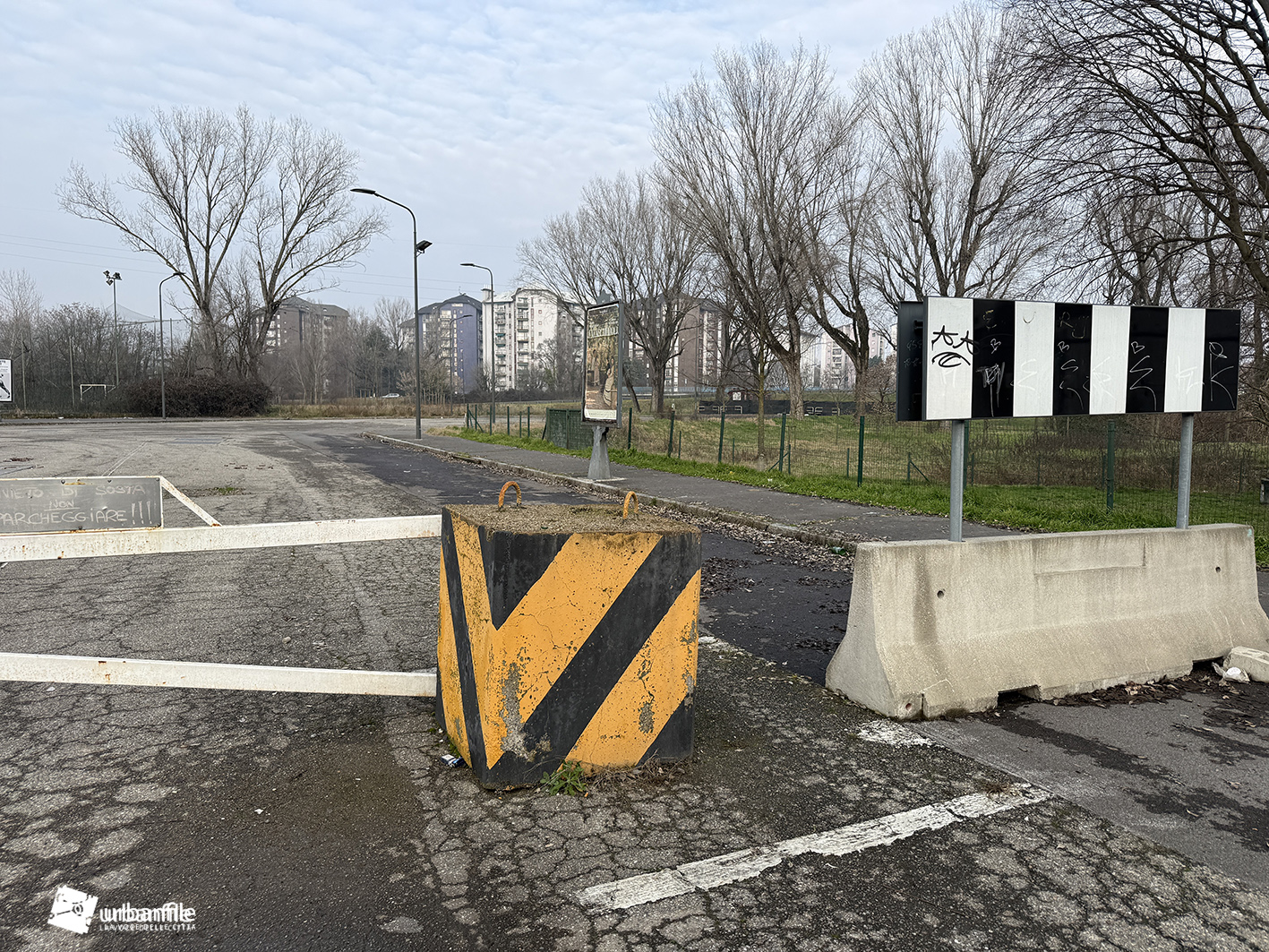

Febbraio 2026. Finalmente possiamo dire che il cantiere per il prolungamento della linea rossa della metropolitana, la M1 fino a Olmi, è entrato nella fase di approntamento: sono comparse le prime recinzioni e il primo cartello di cantiere.

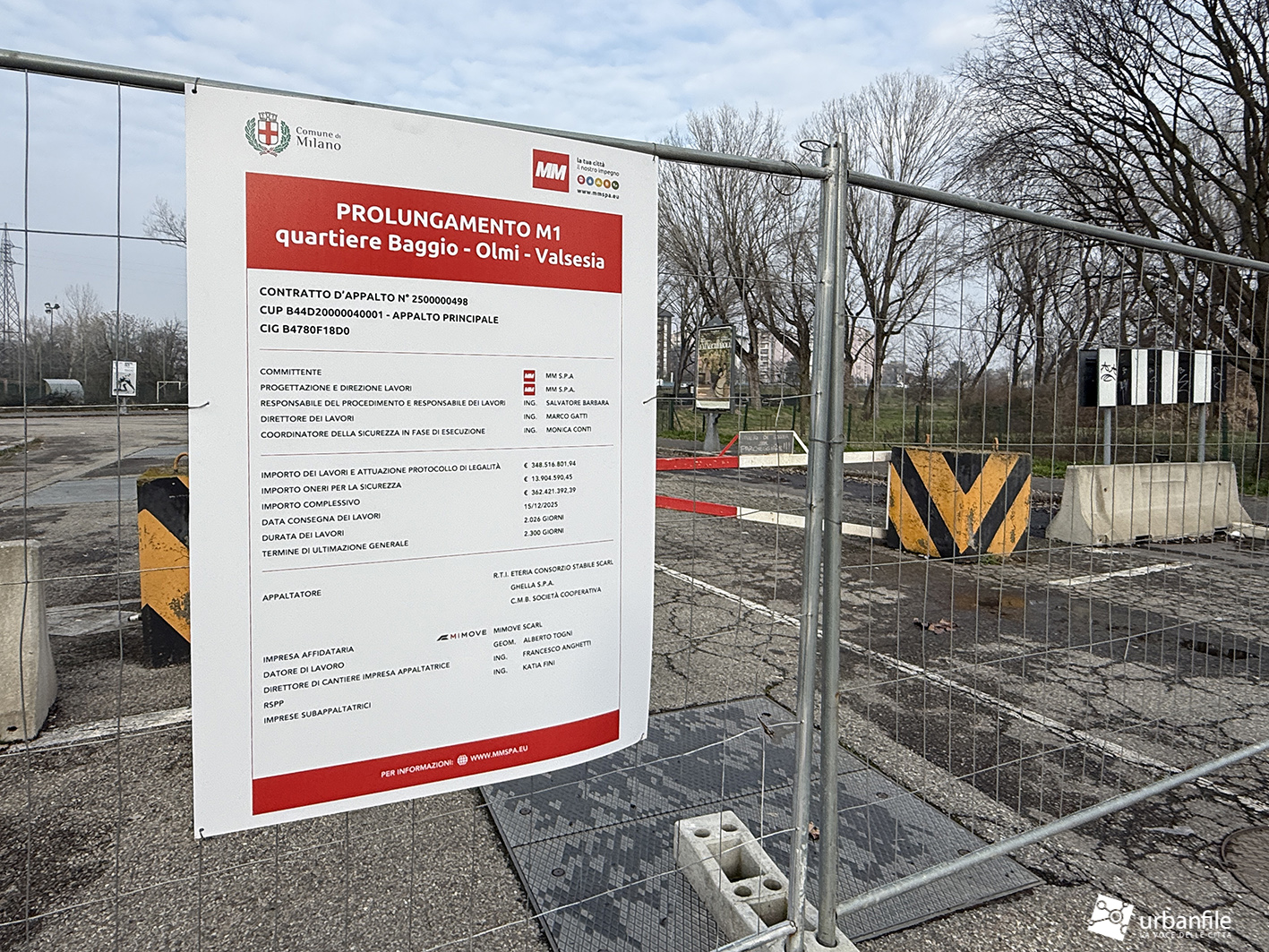

Grande gioia è stata percepita passando in via degli Ulivi, proprio nell’area tra il Circolo Arci Olmi, il giardinetto e del cavalcavia Giuseppe Luraghi. Qui alcuni cittadini del quartiere Olmi — l’appendice più a ovest di Baggio — si sono persino scattati dei selfie davanti al cartello di cantiere, affisso sopra le prime cesate installate nei giorni scorsi.

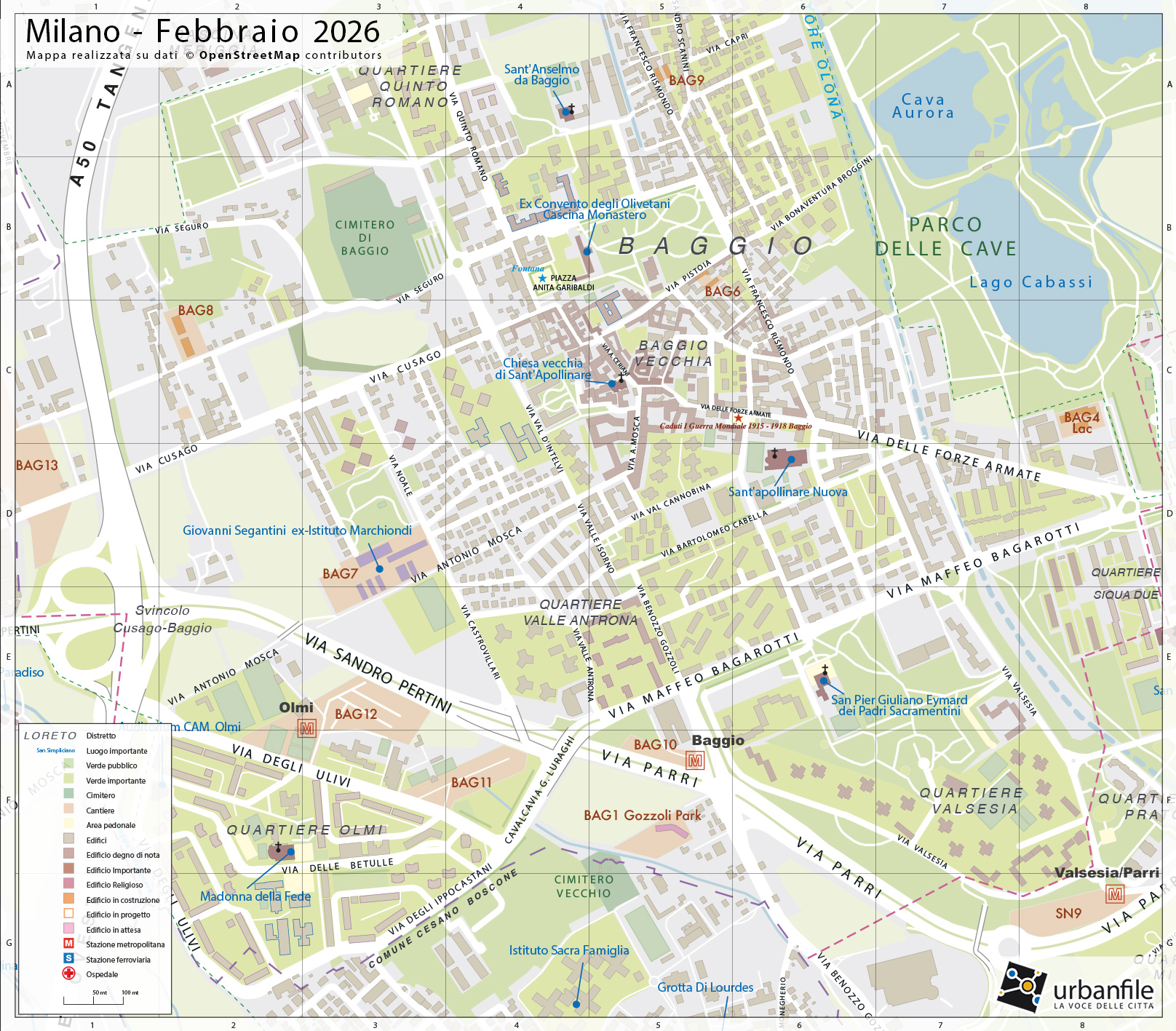

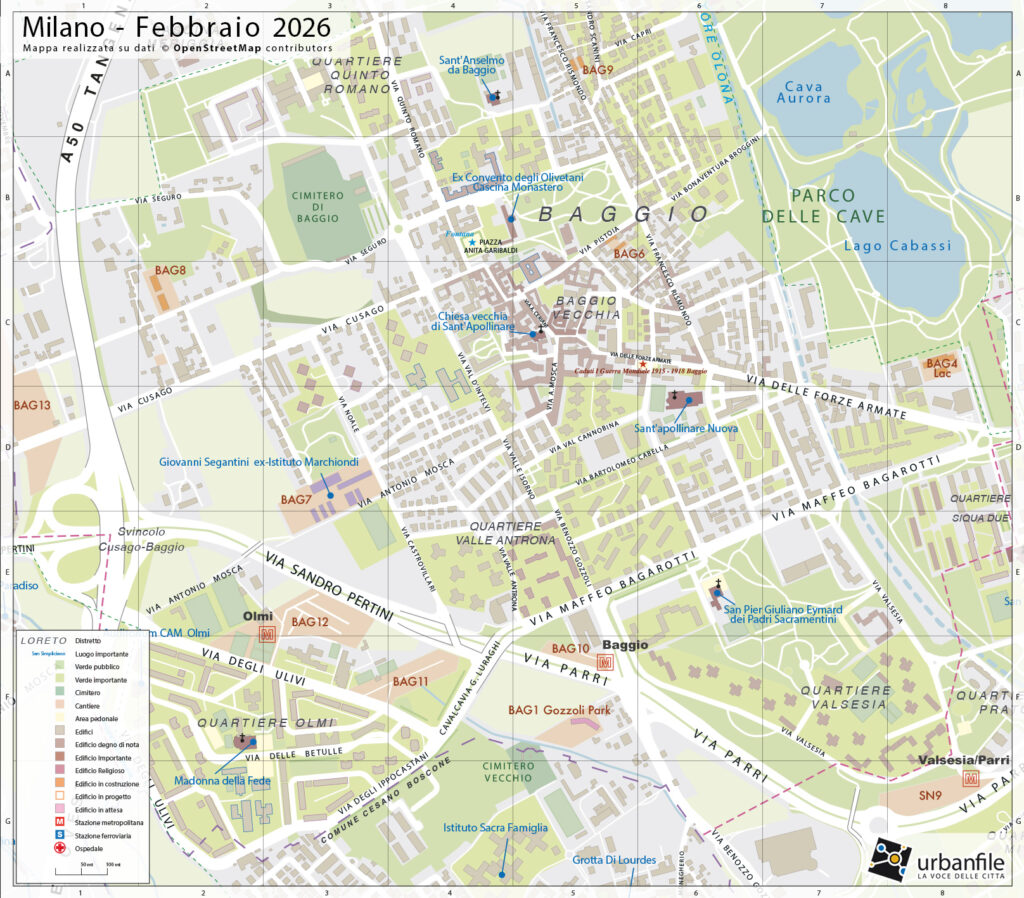

In questo spazio sarà presto avviato il cantiere per la costruzione del prolungamento della linea rossa, che comprenderà tre nuove stazioni: Valsesia (o Parri), Baggio Centro e Quartiere Olmi.











STAZIONE M1 VALSESIA (Parri)
La prima stazione, successiva all’attuale capolinea M1 Bisceglie, sarà collocata a lato di via Ferruccio Parri, tra il quartiere Val Valsesia, il Parco dei Fontanili e il quartiere MiWest. Dovrebbe chiamarsi Valsesia o Parri (codice Urbanfile: SN9).








STAZIONE M1 BAGGIO
Seguirà la stazione Baggio, che sorgerà tra il palazzo delle Poste di via Benozzo Gozzoli e via Parri e che dovrebbe chiamarsi Baggio, o al massimo Baggio Centro (codice Urbanfile: BAG10).





STAZIONE M1 OLMI
Infine, la stazione Olmi, che diventerà il nuovo capolinea, sarà realizzata in via degli Ulivi, nell’area posta tra l’IIS Galilei-Luxemburg e dove oggi si trovano i campetti di calcetto, di fronte a dove via degli Ontani si incrocia con via degli Ulivi (codice Urbanfile: BAG12). Posta qualche metro prima, per ora, l’area fotografata è al momento l’unica delle tre aree di stazione già delimitata dalle recinzioni per la predisposizione del cantiere vero e proprio (codice Urbanfile: BAG11).





Oltre la tangenziale, al confine comunale con Settimo Milanese, sarà invece realizzato il nuovo deposito dei treni (codice Urbanfile: BAG13).

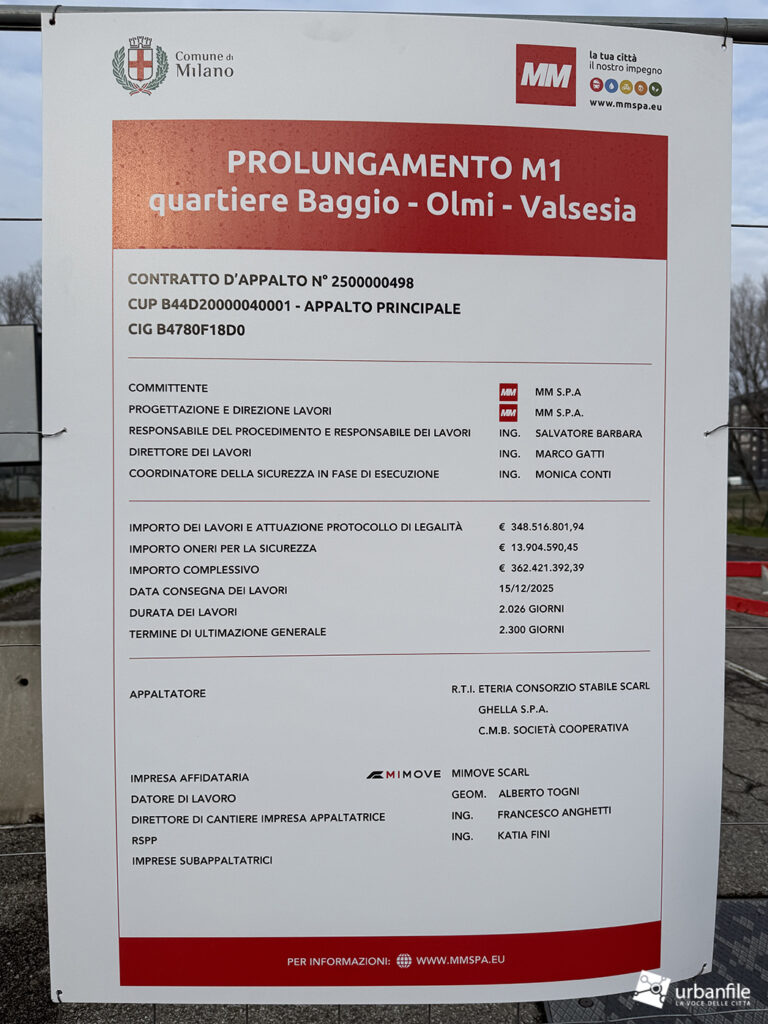

Lo scorso giugno è stata aggiudicata la gara e i tempi di realizzazione previsti dal bando sono di 2.300 giorni, equivalenti a circa 6 anni e 3 mesi.
Il prolungamento verso ovest della storica “linea rossa” partirà dall’attuale asta di manovra della stazione Bisceglie e sarà realizzato quasi interamente con tecnologia TBM (“talpa”), una scelta che permetterà di minimizzare gli impatti in superficie, aspetto particolarmente rilevante per la qualità della vita dei residenti, dei commercianti e per l’intero tessuto urbano dei quartieri coinvolti.
La gara è stata vinta dal Raggruppamento Temporaneo di Imprese composto da ETERIA CONSORZIO STABILE SCARL (con consorziate esecutrici VIANINI LAVORI S.p.A., ITINERA S.p.A. e I.CO.P. S.p.A.), C.M.B. Società Cooperativa e GHELLA S.p.A., con un ribasso d’asta del 6,23% per un importo complessivo di 362.421.392 euro, inclusivi di oneri per la sicurezza e per l’attuazione del Protocollo per la Legalità.
Ora non resta che attendere la predisposizione degli altri siti e sperare che i cantieri procedano con rapidità, evitando di fare la stessa fine di quelli a nord, tra Sesto San Giovanni e Cinisello Balsamo, avviati nel 2012 e ancora in alto mare, in particolare quello di Monza Bettola, futuro capolinea nord della linea rossa.


- Referenze immagini: Roberto Arsuffi
- Metropolitana, Trasporti, Mobilità, M6, M1, M4, Progetto, Finanziamento
